Después de las acusaciones que terminaron levantando una sesión en Diputados y el lapidario silencio de radio interpuesto por varios días, el Vicegobernador Leguizamón se mostró junto al diputado Pedro Luxen y el gobernador Claudio Vidal.
Desde Economía y Enarsa confirmaron el cronograma de puesta en marcha del primer tramo del Gasoducto Néstor Kirchner

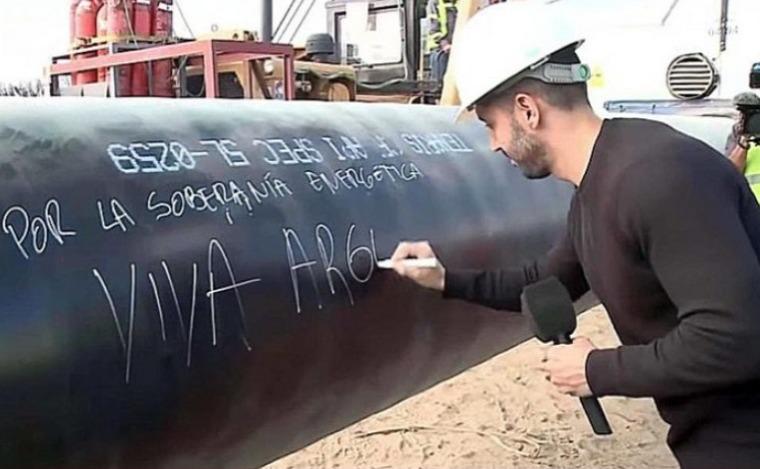

ACTUALIDAD15 de junio de 2023Finalmente el acto oficial de apertura del primer tramo del Gasoducto Presidente Néstor Kirchner será el día 9 de julio, tras el cierre de listas. No obstante, el 20 de junio, tal como estaba anunciado el gasoducto pondrá primera y comenzará su puesta en marcha y llenado.
Desde el Ministerio de Economía, la Secretaría de Energía y Energía Argentina S.A. (ENARSA) anunciaron conjuntamente que se ha cumplido con el objetivo propuesto y el próximo martes 20 de junio se abrirá la válvula y comenzará el proceso de llenado del Gasoducto Presidente Néstor Kirchner.
El proceso de llenado del gasoducto responde a procedimientos habituales en este tipo de sistemas lo que involucra fases de Barrido y presurización de las cañerías de forma progresiva, explicaron en un comunicado desde la secretaría de Energía.
-A tal efecto, se desarrolló un cronograma de habilitaciones y puesta en marcha del primer tramo de 573 kilómetros que une Tratayén (Neuquén) y Salliqueló (Buenos Aires).
Como es el cronograma de habilitación del Gasoducto Presidente Nestor Kirchner
20 de junio | Habilitación y puesta en marcha de EMED Tratayén y habilitación del kilómetro 0 al 29.
25 de junio | Habilitación del kilómetro 29 al 61.
27 de junio | Habilitación del kilómetro 61 al 89.
29 de junio | Habilitación del kilómetro 89 a 145.
04 de julio | Habilitación del kilómetro 145 al 285.
08 de julio | Habilitación del kilómetro 285 al 570.
09 de julio | Inauguración oficial del primer tramo del Gasoducto Presidente Néstor Kirchner.
El pasado 12 de mayo, se había concretado la última soldadura del primer tramo del Gasoducto Presidente Néstor Kirchner en la provincia de La Pampa y en línea con los cálculos oficiales, la puesta en marcha del Gasoducto comenzará el 20 de junio. Con la puesta en marcha del gasoducto se permitirá revertir el déficit energético y ahorrar unos US$ 4.200 millones por año en importación de combustibles según los cálculos oficiales.
FUENTE: EL CRONISTA
Golpeado por los referentes de La Libertad Avanza y por las urnas, el titular del PRO buscó, muy tardíamente, responder a las agresiones de Casa Rosada.
El fuego destruyó un quincho dentro del predio y obligó a un intenso operativo de bomberos. No hubo heridos ni daños en estructuras sensibles.
Gremios de la CGT y la CTA llevarán adelanto la medida de fuerza el 21 de mayo.
La Unidad Minera de Grupo Petersen y Banco Santa Cruz dirán presentes Arminera 2025, la exposición internacional de minería más grande de Argentina que se desarrollará del 20 al 22 de mayo en el predio de La Rural en Buenos Aires, donde se reunirán representantes de los principales proyectos y yacimientos mineros del país, además de gobernadores y ministros de 12 provincias, consolidándose como una plataforma federal e inclusiva para toda la cadena de valor del sector.
Pedro Verón, dirigente del gremio docente, denunció la falta de respuestas del gobierno provincial ante los graves problemas edilicios en las escuelas de Río Gallegos. “Con el invierno encima, muchas no tienen calefacción”, advirtió.
El SIPGER concretó la compra de una emblemática propiedad en la capital santacruceña, que funcionará como sede gremial y social. "No es solo un logro inmobiliario: es la consolidación de planificación y trabajo colectivo", afirmó el secretario general.
Después de las acusaciones que terminaron levantando una sesión en Diputados y el lapidario silencio de radio interpuesto por varios días, el Vicegobernador Leguizamón se mostró junto al diputado Pedro Luxen y el gobernador Claudio Vidal.
