Represas: despiden a 1.800 trabajadores por falta de fondos

La ola de despidos ya fue notificada a Enarsa, el gobierno de Santa Cruz y la Uocra pagatónica. La UTE constructora no puede hacer frente a los costos operativos.

LA PROVINCIA 13/03/2024

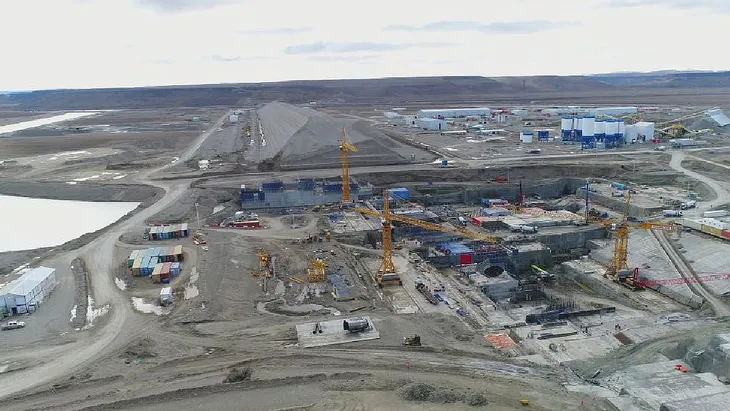

represas-santa-cruzjpg

Unos 1.800 trabajadores involucrados en la construcción de las represas patagónicas Jorge Cepernic y Néstor Kirchner fueron despedidos por la falta de fondos para continuar la megaobra en Santa Cruz, que contaba con financiamiento externo.

Según pudo saber Energy Report, los telegramas de despidos comenzaron a llegar en los últimos días a los empleados de la UTE constructora, ya que el Gobierno nacional no avanzó con la firma de la XII Adenda al contrato original, que permitiría la inyección de unos u$s520 millones al proyecto. "El próximo mes ya no habrá más fondos, nada de nada", alertaron fuentes vinculadas a la hidroeléctrica.

La ola de despidos ya fue notificada al sindicato de la construcción Uocra santacruceño, que se espera anuncie medidas de fuerza en breve. También generó preocupación en la gobernación del ex gremialista petrolera Claudio Vidal, que conoce de primera mano la situación de las represas, y ya lamentó las desvinculaciones, porque que casi 80% de los empleados son de su provincia.

Ámbito ya había alertado por la suspensión obligada de unos 2.800 empleados con sueldos al 80%, luego que el Gobierno nacional (el Ministerio de Economía) no solicitó los nuevos desembolsos a los banco chinos que llevan adelante la financiación. Pero tampoco se hicieron giros con recursos propios del Tesoro para sostener la actividad en el Sur, como se hizo durante la gestión anterior.

Al momento de la parálisis inicial en noviembre pasado, el nivel de avance de la represa Jorge Cepernic es del 45%, mientras que la Néstor Kirchner va por el 20%. Entre las dos centrales, sumarán una potencia instalada de 1.310 MW.

El crédito total chino es por u$s4.714 millones, con cinco años y medio de gracia a partir del inicio de la construcción a cargo de la Unión Transitoria de Empresas (UTE), compuesta por las nacionales Eling Energía e Hidrocuyo y la empresa China Gezhouba Group Corporation (CGGC), y 15 años para el pago del capital y los intereses.

La obra lleva invertidos unos u$s1.850 millones y para esta nueva etapa se esperaban unos u$s520 millones comprometidos con anterioridad al recomabio de autoridades de diciembre pasado. Las fuentes ratifican el interés de las empresas constructoras por el megaproyecto, que aportará un casi 12% de hidroenergía extra en el país, y apelan a continuar y finalizar la obra. Pero sin fondos es imposible, admiten.

Para la continuidad de las obras en las represas patagónicas es clave la firma de la Adenda XII, que actualice los montos por inflación y reconozca gastos operativos extras durante la pandemia. Los nuevos directivos de Enarsa no egfimieron opinión en contra del proyecto y resaltaron la importancia de contar con generación limpia de energía, pero exigen tiempo para analizar los términos del nuevo acuerdo. "Nunca hubo un mensaje de que las represas no las queremos", afirman los que conocen en detalle la trabas burocráticas. Las dudas giran en torno a las implicancias legales de la firma. Hasta el momento, los desembolsos para sostener las actividades en las represas provenían de China, pero la falta de un nuevo marco legal que despeje incertidumbres a futuro cerró las compuertas de dólares.

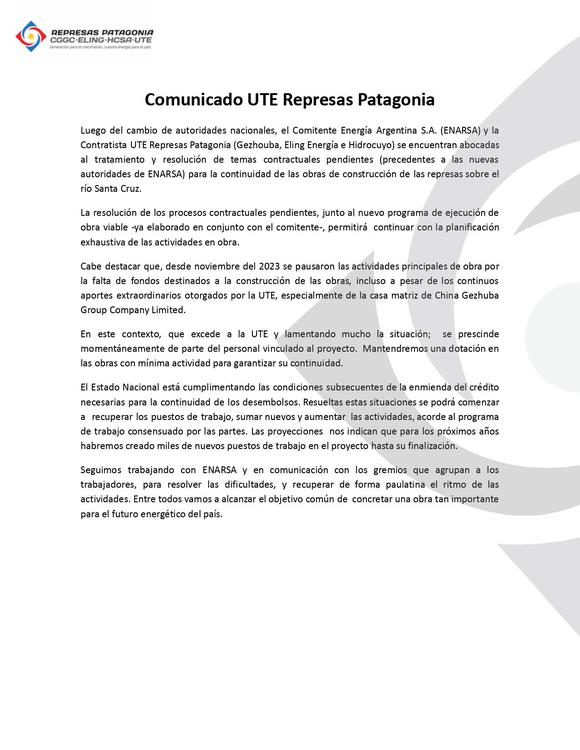

Comunicado UTE Represas Patagonia

GIj_ch7XwAATIuF

A través de un comunicado de prensa, la UTE Represas Patagonia confirmó que se "prescinde momentáneamente de parte del personal vniculado al proyecto" por la falta de fondos y exhortó a las autoridades a resolver los procesos contractuales pendientes.

"El Estado nacional está cumplimentando las condiciones subsecuentes de la enmienda del crédito necesarias para la continuidad de los desembolsos. Resuletas estas situaciones, podrá comenzar a recuperar los puestos de trabajo, sumar nuevos y aumentar las actividades, acorde al programa de trabajo consensuado por las partes", indicaron.

"Seguimos trabajando en comunicación con Enarsa y en comunicación con los gremios que agrupan a los trabajadores para resolver las dificultades, y recuperar de forma paulatina el ritmo de las actividades. Entre todos vamos a alcanzar el objetivo común de concretar una obra tan importante para el futuro energético del país", concluyeron.

FUENTE: Ámbito Financiero.

Últimas noticias
Diseño sin título (22)

Puricelli dijo que se necesita construir viviendas en El Chaltén y un plan de urbanización

26/07/2024

El ex gobernador de Santa Cruz, Arturo Puricelli, recordó el proceso de fundación de El Chaltén durante su mandato en 1985, destacó el desarrollo de la localidad “con proyección turística nacional e internacional” y se refirió a la necesidad de avanzar en “construcción de viviendas, obras y planeamiento, para dar respuesta a la demanda de sus habitantes”.

Te puede interesar
Lo más visto
453087494_905859344907006_917165056897225923_n

Gran cierre de las Colonias de Invierno en el Juan Bautista Rocha

LA CIUDAD 26/07/2024

En el cierre de las Colonias de Vacaciones de Invierno el Intendente Pablo Grasso destacó la importancia de la iniciativa y agradeció a todos los participantes y monitores por el compromiso y amor hacia los niños, además anunció el inicio de las obras de ampliación del gimnasio Benjamín Verón y la reconstrucción del albergue municipal ubicado en el gimnasio Juan Bautista Rocha.
